商洛发电二期工程3号机组首次满负荷试运行成功

发布时间:2026-07-31 来源:商洛发电 作者:冯学鹏 高驰
分享到:

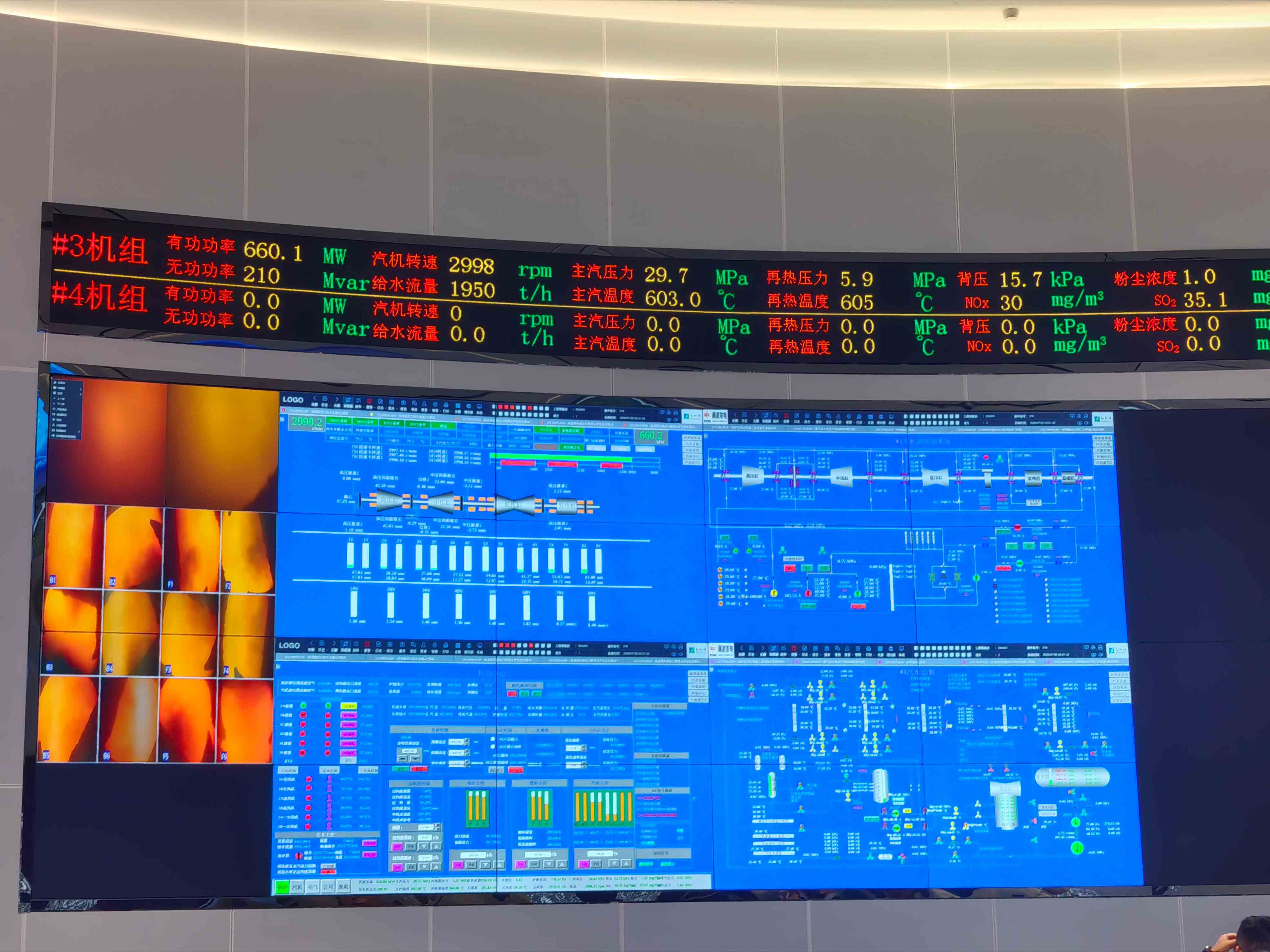

7月29日零时,商洛发电二期工程3号机组顺利升至660MW额定负荷,并圆满完成100%工况验证试验,主机及辅机各项运行参数全部达标、状态稳定,标志着机组已具备满负荷运行能力。

为确保机组整套启动各项试验高效推进,项目团队提前谋划,围绕试验全流程多次开展方案论证、桌面推演与风险辨识,逐项落实安全措施和应急准备,确保各环节无缝衔接。

自7月24日并网以来,3号机组严格按照试运计划有序推进。先后完成50%、75%阶段性带负荷试运,高低加冲洗、PSS试验、CCS投入、燃烧调整、干湿态转换、厂用电自动切换、安全门校验以及50%、75%工况进相等关键调试项目,所有试验均一次成功。

7月28日,项目全体参战人员连续作战,在500—520MW负荷区间完成安全门校验和吹灰系统调试;在530MW稳定工况下依次开展真空严密性试验、发电机漏氢量测试及励磁系统参数测试,数据全部符合设计规范。29日零时,机组负荷成功提升至660MW额定值,同步完成补气阀投入和系统严密性试验,再度实现一次成功。至此,机组已覆盖从20%深度调峰至100%全负荷的多个关键工况,为后续涉网特性分析和参数建模提供了坚实的数据支撑。

下一步,二期项目团队将紧盯节点目标,有序推进一次调频试验、汽轮机调速系统参数建模、CCS参数优化、RB试验、AGC及AVC试验、甩负荷试验等剩余项目,确保机组按期高质量进入168小时满负荷试运行,力争早日投产发电,为区域电力可靠保供注入强劲动力。
