132小时!电力运营人用速度奏响高质量检修最强音

发布时间:2021-01-27 来源:电力运营 作者:薛玉香
分享到:


“别着急,办法总比困难多。”近日,麟北发电#1锅炉炉膛内,电力运营麟北项目部职工或蹲、或躺、或站,以各种“奇特”姿势在狭小空间内操作着手中工具,他们一边相互打气,一边协作解决各个难题,提前12个小时完成了原计划需144小时的检修工作。

近日,麟北发电#1锅炉受热面发生泄漏,机组紧急临停抢修,抢修工作需在炉膛温度降至60摄氏度以下时才可进行,而达到这一温度需求得40小时,留给抢修工作的时间减少了许多。时间紧、任务重,麟北项目部紧急成立“抢修工作小组”,安排部署相关工作;编写抢修“三措”;各专业制定“待机处理缺陷”计划,相关班组准备工器具及备品材料……人人各司其职,各项准备工作有条不紊地进行着。待到温度达标,工人们立即投入“战斗”。

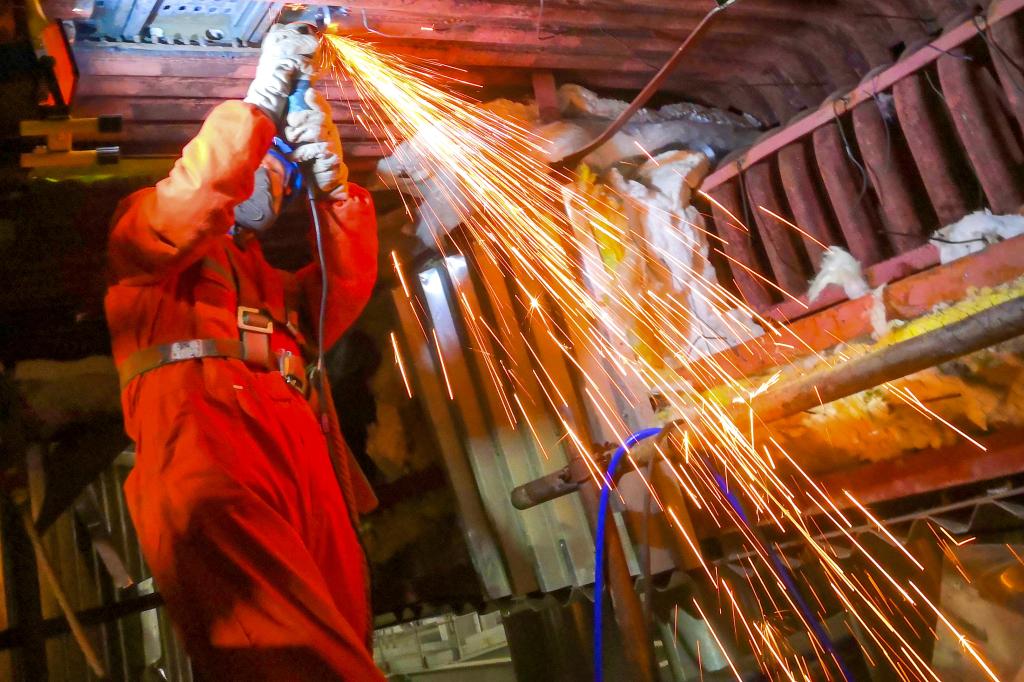

冒着炉内五十多摄氏度的高温,清理床料人员分批进入炉膛,没过几分钟,便大汗淋漓,衣衫浸透,且由于床料结焦固化严重,清理工作异常艰难,检修职工主动出击,迅速清理泄漏管路下部床料,为后期工作“抢时间”。

随着工作的展开,道道难题接踵而至。本次泄漏的水冷壁管路位于炉膛后墙部位,施工空间狭小,多条管路位于90°直角处,给焊接工作造成很大障碍;且部分管路又属于熔敷管材,耐磨、耐冲击,给钳工制口造成极大困难。关键时刻,8名经验丰富的钳工轮番上场,24小时参与制口工作。针对工作区域视觉盲区,在反复勘察现场后,最终采用“先割掉盲区管道,待焊接完工后,再恢复钢梁焊接”的方案开展工作,一场抢修大战全面铺开。最终,经过132个小时激战,电力运营麟北项目部圆满完成麟北发电#1炉抢修工作。

132小时,电力运营麟北项目部用“精益求精”的工作态度,完成11根水冷壁管更换,焊接鳍片20余米、销钉600余个、受损风帽30多个;用“专业专注”的企业精神,完成#1炉风帽检查、空预器尾部烟道积灰清理等工作,并紧急处理十多项待机处理缺陷;用速度奏响了电力运营人“高质量检修”最强音。
