陕西水电佛坪抽水蓄能:“党建红”引领“佛坪绿” 绘就攻坚新图景

发布时间:2026-06-02 来源:陕西水电 作者:孙致平
分享到:

2月7日,主厂房岩锚梁混凝土施工圆满收官;3月9日,下水库拦沙坝首仓堆石混凝土浇筑完成;3月23日,地下厂房网架梁混凝土浇筑完成;4月29日,进场路主体工程完工;5月14日,下水库拦沙坝堆石混凝土浇筑顺利达到EL.705m高程......今年以来,陕西水电佛坪抽水蓄能有限公司(以下简称“佛坪抽水蓄能”)全力推进项目建设提质增效,各项节点目标不断突破、捷报频传。成绩的背后,一面面党旗在一线飘扬、一个个党员身影冲锋在前,为项目攻坚注入源源不断的“红色动能”。

强化政治引领,锻造坚强有力战斗堡垒

佛坪抽水蓄能始终坚持深入学习贯彻党的二十大和二十届历次全会精神,扎实开展树立和践行正确政绩观学习教育,牢固树立“党建是第一要务,利润是第一目标,企业家团队是第一抓手”的价值导向,确保项目建设始终沿着正确方向前进。把政治建设摆在首位,依托党总支会、党总支理论学习、安委会等载体,严格落实“第一议题”制度,常态化、制度化开展理论学习,第一时间学习贯彻习近平总书记重要讲话重要指示精神和党中央重大决策部署。坚持把项目建设重点任务纳入党组织重要议事内容,定期研究项目推进情况,及时协调解决项目建设中的重点难点问题,切实把党的政治优势、组织优势转化为项目攻坚优势、发展优势。坚持党管安全,扎实开展安全环保政治监督,围绕安全生产责任落实、生态环保措施执行、风险隐患排查整治、问题整改闭环管理等重点内容,结合项目建设实际制定监督方案、细化监督清单,推动监督下沉一线、关口前移,督促各级责任主体压紧压实安全环保责任,为项目建设安全有序、绿色高效推进提供坚强保障。持续推进岗位廉政风险防控,围绕工程建设、合同履行、招标采购、施工监管等重点领域,系统梳理岗位廉洁风险点,明确防控措施和责任要求,推动廉洁风险防控融入项目建设全过程。

攻坚重点任务,彰显实干担当

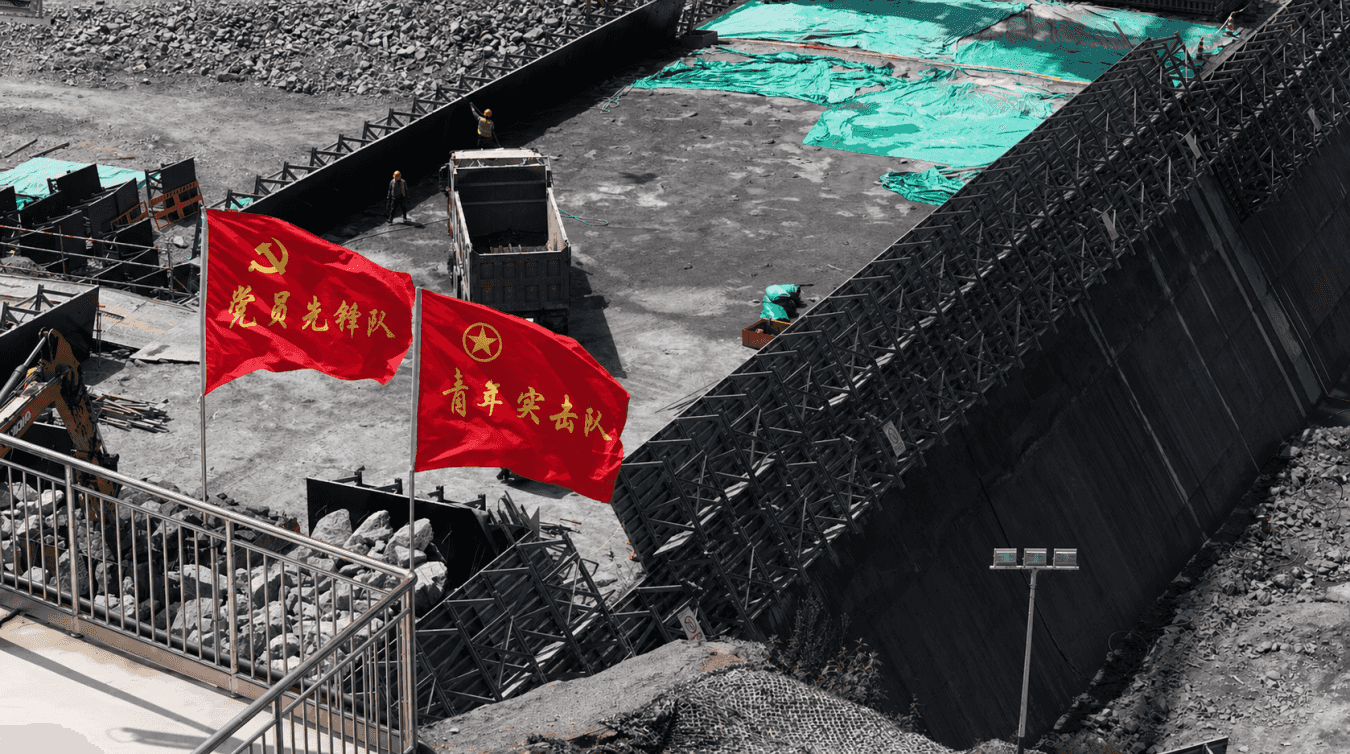

紧盯2026年防洪度汛关键控制目标,召开专题施工推进会,锚定张大夫沟中桥“4月30日完工通车”、下水库拦沙坝“5月31日浇筑至705米度汛高程”两项关键节点任务,系统部署施工组织和攻坚措施,组建党员先锋队、青年突击队,引导全体党员亮身份、践承诺、显担当,主动承担项目急、难、险、重工作任务,充分发挥党员的先锋模范作用和青年生力军作用,树立“党旗插在工地上、支部建在项目上、党员冲在最前沿”的鲜明导向。全面压紧压实生产责任,通过任务层层分解到岗、责任逐级落实到人,构建起“党总支统筹、支部牵头、党员带头、群众参与”的攻坚格局,推动党建工作与项目建设深度融合、同频共振。广大党员干部以恪尽职守的担当精神与精益求精的专业素养投身项目建设,在保证工程品质的前提下提前17天完成防洪度汛目标节点,圆满实现2026年防洪度汛关键控制目标。

狠抓工作落实,深化“党建+”工作机制

面对项目建设施工任务紧、节点要求严、现场条件复杂等挑战,佛坪抽水蓄能立足工作实际,积极探索“党建+”实践路径,为项目建设提供坚实组织保障。“党建+生产”激活攻坚动能。深化网格化管理机制,划分党员责任区,党员干部带头下沉一线、靠前指挥,严格落实领导带班和值班值守制度,科学统筹生产调度与后勤保障,协调施工组织,做到“节点不让、施工不停”。“党建+制度”强化管理调度。紧盯施工进度与关键环节,严格执行日报制度,每日施工进度、工程质量等关键信息直报公司主要领导,实现全过程闭环管理、高效精准调度,保障施工安全有序、节点可控。“党建+技术”破解施工难题。邀请清华大学教授团队开展施工技术交流培训,党员技术骨干成为攻坚“领头雁”,坝体浇筑采用堆石混凝土施工工艺,利用高自密实性能混凝土充填堆石体的空隙,形成密实均匀、强度达标的整体结构,有效节约混凝土材料用量,从源头减少污染物排放,精准契合大坝建设需求和绿色环保理念。“党建+业务”营造清正干事氛围。组织学习宣贯相关规定,全体中层及以上管理人员及招投标相关岗位人员签订不违规插手干预招标投标活动承诺书,严格落实登记报告制度,维护公开、公平、公正招投标秩序,推动公司招标投标工作规范有序开展。
