陕西水电:戈壁滩上的 “绿电突围”

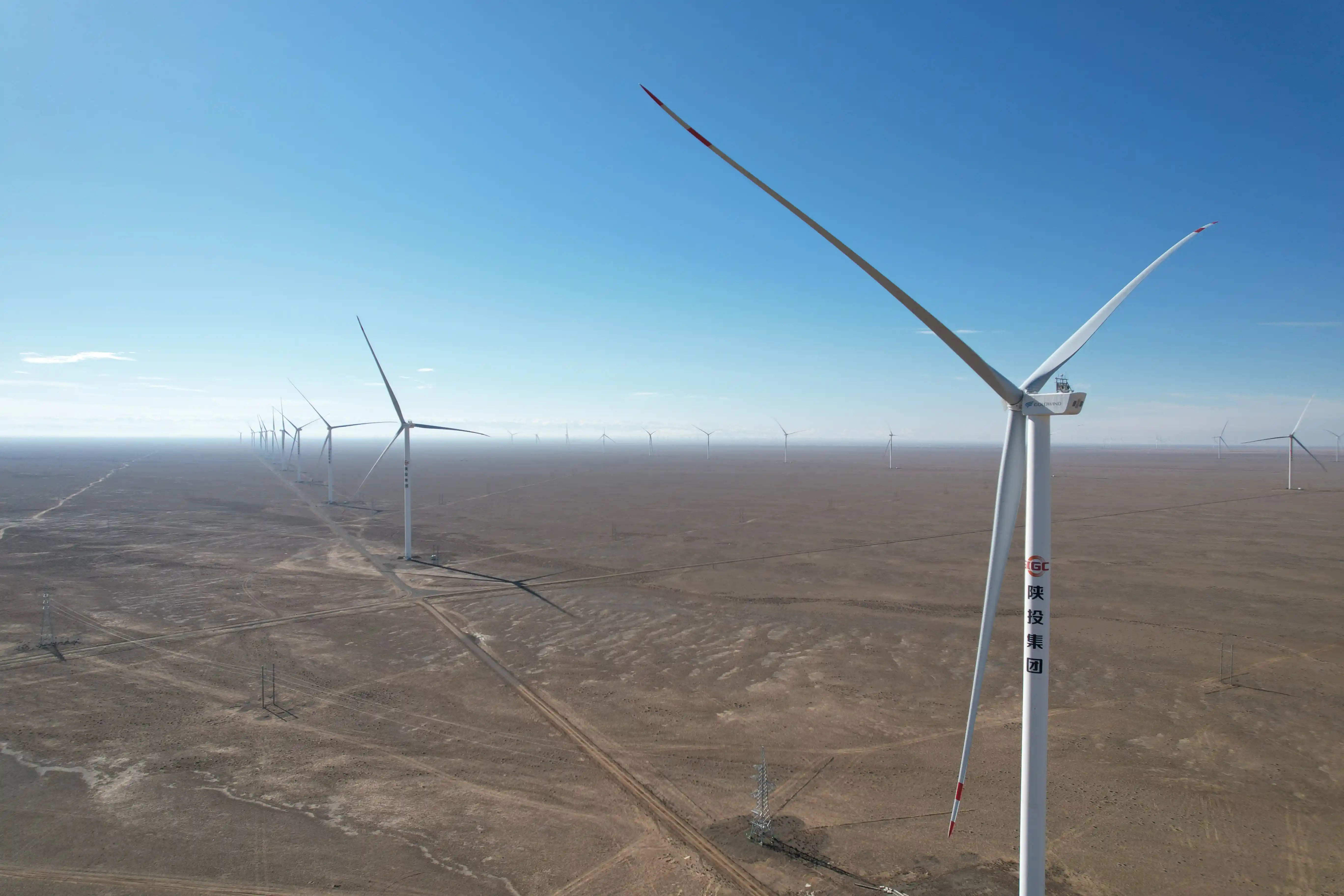

2025年12月16日,古尔班通古特沙漠基地风电项目全容量并网,标志着陕西水电在疆规划建设的155万千瓦风光发电项目建设目标任务全面完成。昔日荒漠戈壁上,80万千瓦风电、75万千瓦光伏组成的绿色能源基地已崛起,清洁电力从天山南北持续输出,为新疆能源结构转型注入强劲动力,为陕西水电打造西部绿色能源一体化“轻骑兵”筑牢根基。

2025年初,陕西水电按照国家发展改革委、国家能源局《关于深化新能源上网电价市场化改革 促进新能源高质量发展的通知》和集团战略部署,围绕木垒疆内平衡、古尔班通古特沙漠、喀什麦盖提光伏治沙及配套储能等项目实际,以“5・31”并网节点为“生命线”,科学倒排工期,实施“领导包抓+业务蹲点+骨干抽调”机制,两级公司领导包抓,党员突击队带头攻坚,确保计划刚性执行。
2025年内,并网工作分阶段有序推进。麦盖提光伏、疆内平衡光伏、古尔班通古特沙漠大基地光伏项目率先实现全容量并网并转入商业运营,随后,疆内平衡风电、古尔班通古特沙漠大基地风电项目完成吊装调试并网。两座220千伏汇集站成功倒送电,18.75万千瓦/65万千瓦时配套储能系统同步投运,155万千瓦绿色能源矩阵正式成型。
项目建设过程中,团队人员直面戈壁恶劣环境、设备供货延迟等多重挑战,千方百计破解难题。针对项目模式运行问题,新疆公司全面接管,实施两级式扁平化管理,提升项目推进效率;面对项目核准内容变更,强化全流程投资管控,实现投资较可研降低约9%;针对汇集站远离低压电网、施工用电不稳定等现实难题,创新采用永临结合光储供电系统,有效解决了现场用电问题,形成了可复制、可推广的电源解决方案,为后续偏远地区项目建设积累了宝贵经验。
在全力冲刺并网的同时,陕西水电新疆公司坚持“两手抓”:一手紧抓已并网项目转商运,成立转商运督导工作专班,建立“日跟踪、周汇报、专人盯”机制,高效完成电力业务许可证办理、购售电合同签订、取得电价批复等重点工作,推动投资成果转化为经济效益;一手紧抓未完全并网项目收尾工作,围绕电网接入、电能稳定、系统保护等测试项目,逐一制定针对性调试方案,解决技术难题,邀请行业专家和电网公司专业人员开展全面检查,限时完成整改确保“零问题移交”。
运营管理方面,陕西水电新疆公司推动生产准备深度前置,提前组建专业化运维团队,从建设期抽调技术骨干,引入外委运维力量,共同开展规程编制、技能培训和缺陷排查。全年完成超20项制度编制,组织多轮“两票三制”专项培训,排查并100%消除设备缺陷412项,为平稳运行打下基础。推进运维智能化升级,部署新能源集控运营平台(一期),研发光伏组件智能清扫协同技术,提升特殊环境下设备可靠性与发电效率。组建电力交易队伍,紧盯市场政策与交易规则,积极参与各类电力交易,在年度、月度交易中争取电量,确保发电量和经济收益双提升。
未来,陕西水电新疆公司将锚定集团“再造产业新陕投”战略目标,坚持量效并举,持续深耕清洁能源市场,加快后续项目储备与转化落地,为服务国家能源安全战略、推动陕西水电高质量发展作出新的更大贡献。
