3月29日8时48分,赵石畔煤电公司2号机组C级检修后一次并网成功。此次检修恰逢“冬残奥会”及全国“两会”保电,赵石畔煤电公司高度重视,通过强化安全管理,严把检修质量,深耕技术改造,注重协同作业,汇集党团力量,有力确保了检修工作安全、优质、高效开展。

强化安全管理

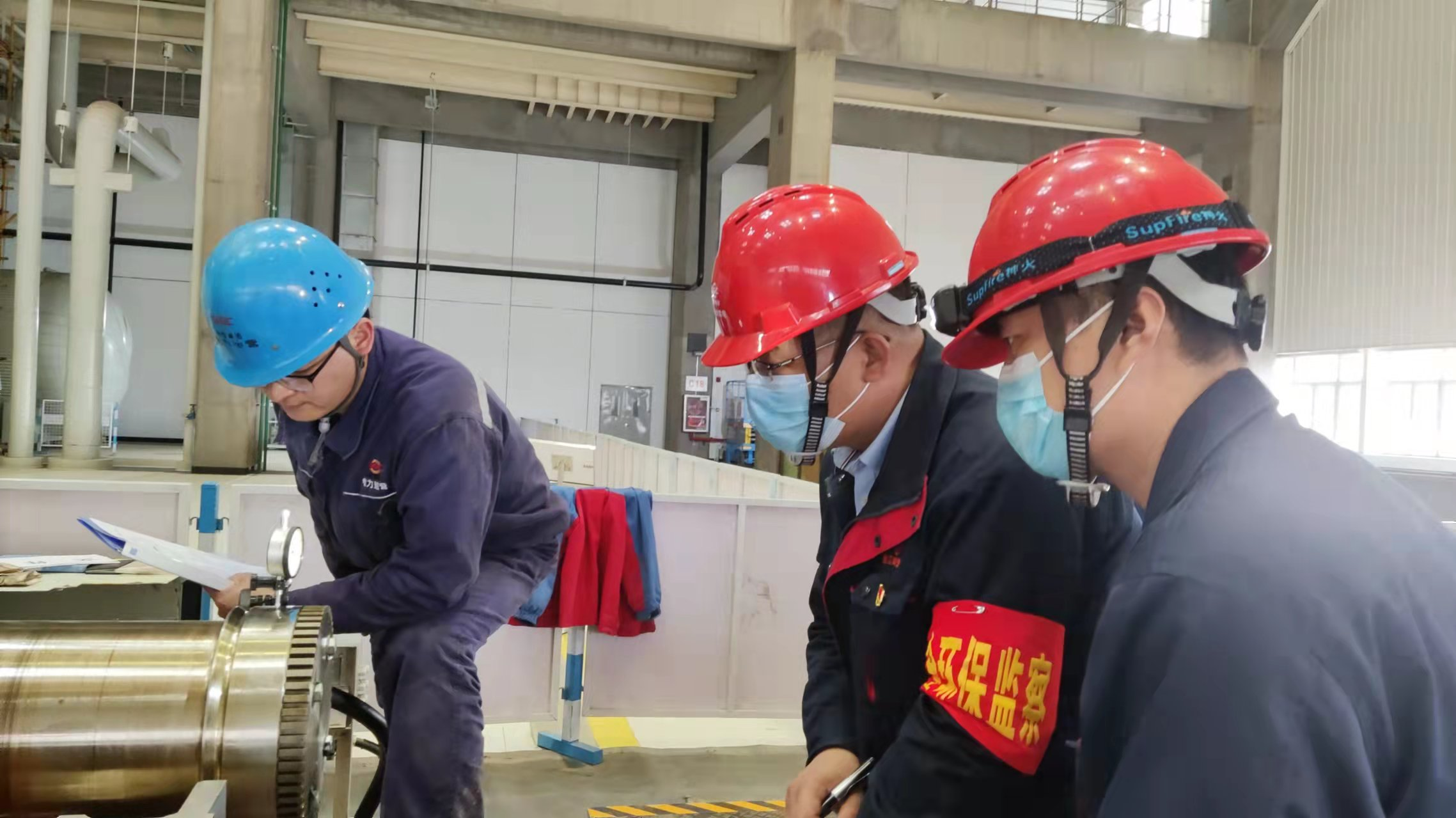

检修初期,赵石畔煤电公司严格核查外委人员的《职业健康体检报告》和《意外伤害保险保单》,安全培训做到“贴近工作现场、贴近工作实际、贴近工作人员”。检修中,生产系统领导带队开展现场作业安全检查。设备部各专业扎实开展专业区域风险及现场作业“三讲一落实”,将风险隐患讲清楚、指出来、早预防。安全管理人员现场流动检查,重点关注高空作业、起重作业、临时用电等区域。检修后期,设备部各专业对安全升级管理,特别是在保温恢复、脚手架拆除、物料转移等工作中做好警戒隔离,确保安全作业、作业安全。


严控检修质量

检修质量是机组长周期安全稳定运行的坚强保障。检修前,各专业编制《检修作业指导书》,做好技术交底。检修中,各专业按照《检修工序卡》《检修文件包》要求,严控检修过程质量,做好隐蔽性数据测量及影像资料留档工作,重点工作专业负责人亲自包抓。公司组织召开设备解体汇报会,针对发现问题及时解决。检修后期,各专业履职尽责,实行三级验收制度。公司召开机组试运会,确保机组修后顺利启动。


深耕技术改造

在国家“双碳”目标下,提高调峰灵活性,为消纳可再生能源腾出调峰空间成为火电企业面临的重要课题。赵石畔煤电公司利用此次C级检修机会,完成2号机组35%灵活性改造的DCS扩容、壁温测点安装工作,为下一步机组深度调峰奠定基础。汽机专业在A、B给水泵汽轮机轴封进汽加装减温器,改造后A、B给水泵汽轮机轴封温度可分别控制,小汽轮机暖机时间缩短,有利于机组冷态下的安全稳定启动。据悉,此次检修技术改造项目共计13项。


注重协同作业

机组检修时间紧、任务重、危险因素多且复杂。赵石畔煤电公司成立C级检修总指挥部,指挥部下设协调管理组、安全文明监督组、质量验收组、物资保障组等10个职能工作组。发电部办检修工作票、做检修措施、组织试运转,穿梭在检修现场;综合办公室在检修现场多处设置饮水点,积极办理C级检修人员入厂审批,组织职工及外委人员1590人次开展核酸检测,筑牢疫情防控“墙”;供应部办理备品配件出库手续,紧急采购现场检修物料,全天24小时服务不打烊,所有人都围绕着C级检修忙碌着。

“人勤春来早,实干正当时。”通过全体职工持续奋战,赵石畔煤电公司2号机组C级检修工作按期高质量完成。此次C级检修中完成多项设备优化、技术改造,可有效提升设备健康水平和安全经济性能,为2号机组下一阶段的迎峰度夏电力供应提供有力保障。
